| 구 분 |
1단계 |
2단계 |
3단계 |
4단계 |
| 조성기간 |
~'05.06. |
~'06.12. |
~'08.12. |
~'10.12. |
| 조성면적 |
64,997m2 (약19,662평) |
424,491m2 (약128,408평) |
493,896m2 (약149,403평) |
220,820m2 (약66,798평) |
| 임대면적 |
51,879m2 (약15,693평) |
366,677m2 (약110,920평) |
451,055m2 (약136,444평) |
176,658m2 (약53,439평) |
| 기타면적 |

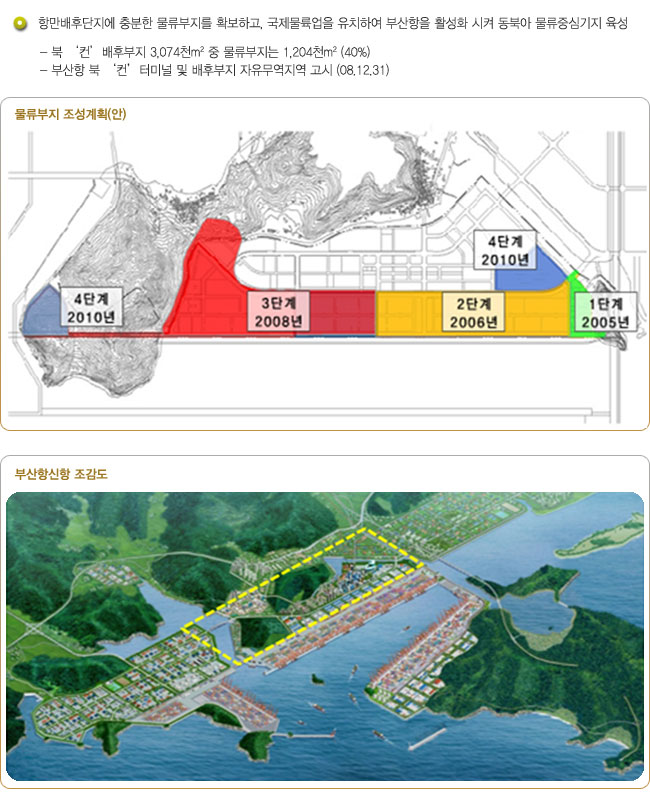

입주업체 선정완료(05.11)
국제물류기업:BIDC(주)
CFS운영업체 : 부산신항CFS(주) |
입주업체 선정완료(06.06)
17개 컨소시엄 중 7개
업체 선정 (C&S국제물류센터 1위) |
입주업체 선정완료(06.11)
13개사 09.4월 건축착공
공'컨'장치장 및 화물차 휴게소 10.1월 착공예정 |
입주업체 선정완료
(09.7월초)
입주업체 선정
( 09.11월
)
|
|
|
 |
 |
|
| 사업명 |
사업내용 |

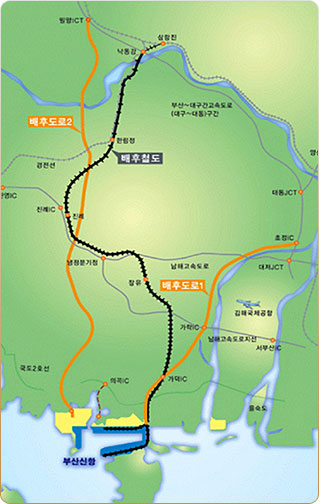

| 배후도로 1 |
구간 : 가덕I.C -> 세산삼거리 -> 가덕I.C -> 초정I.C |
| 연장 : 도로 22.9km |
| 사업기간 : 1994. 12 ~ 2008.12 |
가덕 I.C -> 세산삼거리 |
사업기간 : 1998~ 2005.12 준공 |
| 차선 : 왕복 8 |
| 연장 : 5.3km |
세산삼거리 -> 가락 I.C |
사업기간 : 1994.12~ 2000.6 준공 |
| 차선 : 왕복 8 |
| 연장 : 3.2km |
가락 I.C -> 초정 I.C |
구간 : 신항 -> 진례JC(남해고속도로) |
| 사업기간 : 2002.12~ 2008.12 |
| 차선 : 왕복 4~6< |
| 배후도로2 |
구간 : 신항 -> 진례JC(남해고속도로) |
| 연장 : 도로 17.1km |
| 사업기간 : 2007 ~ 2011 |
| 배후도로3 |
구간 : 삼량진 -> 한림 -> 진례 -> 장유 -> 녹산 |
| 연장 : 철도 38.8km |
| 사업기간 : 1999 ~ 2009 |
|
|
|
 |
 |
|
| 구 분 |
계 |
2005 |
2006 |
2007 |
2008 |
2010 |
2011 |
2015 |

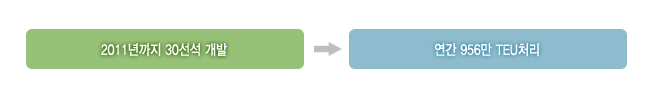

| 선석수 |
30 |
3 |
3 |
1 |
11 |
4 |
5 |
3 |
| 누계선석수 |
30 |
3 |
6 |
7 |
18 |
22 |
27 |
30 |
누계하역능력 (만TEU) |
1,062 |
120 |
240 |
257 |
605 |
765 |
365 |
1,062 |
|
|
|
|
| 구 분 |
규모 |
사업기간 |

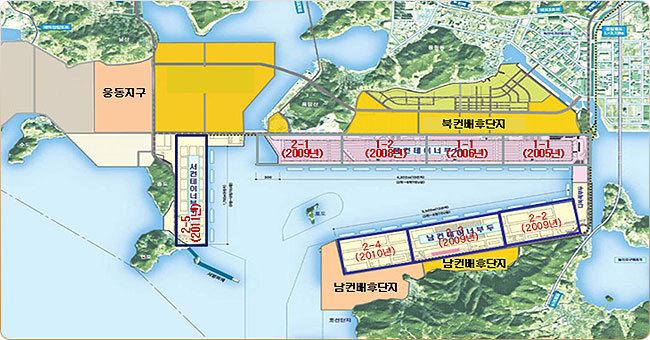

| 북컨배후단지 |
170만m2 |
`01 ~`11 |
| 남컨배후단지 |
142만m2 |
`09 ~ `15 |
웅동지구 배후단지 |
358만m2 |
`07 ~ `15 |
|
|
|
 |
|
 |
|
|
